Knop

Project Groenestraat

Wil je ook op de hoogte blijven van de nuts- en wegenwerken in de Groenestraat? Schrijf je dan via deze link in voor het ontvangen van informatie mails!

Update op datum van 18/08/2025

nutswerken in de Groenestraat

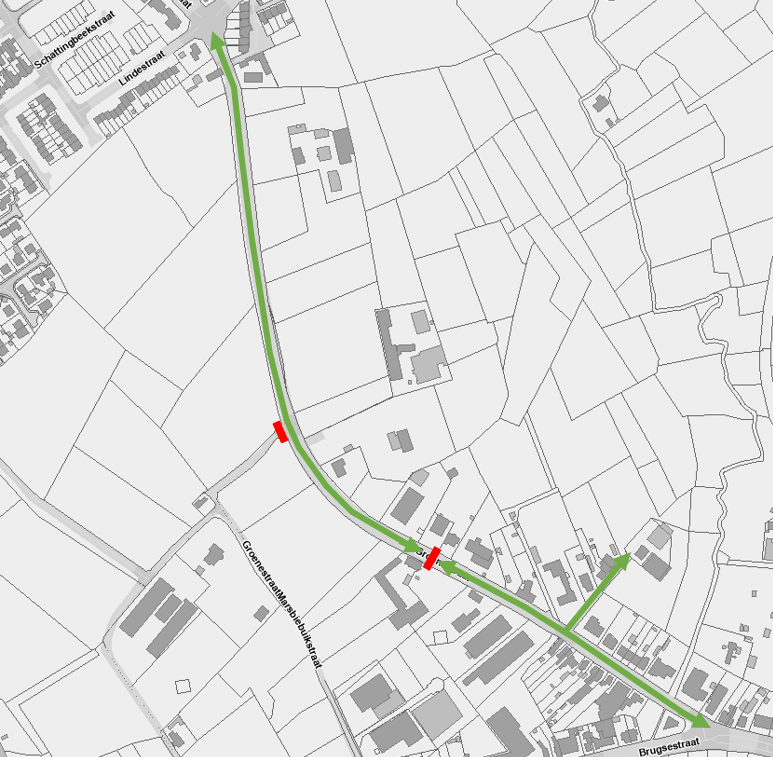

Fase beek (gemeentehuis) tot aan het kruispunt met de Loppemsestraat

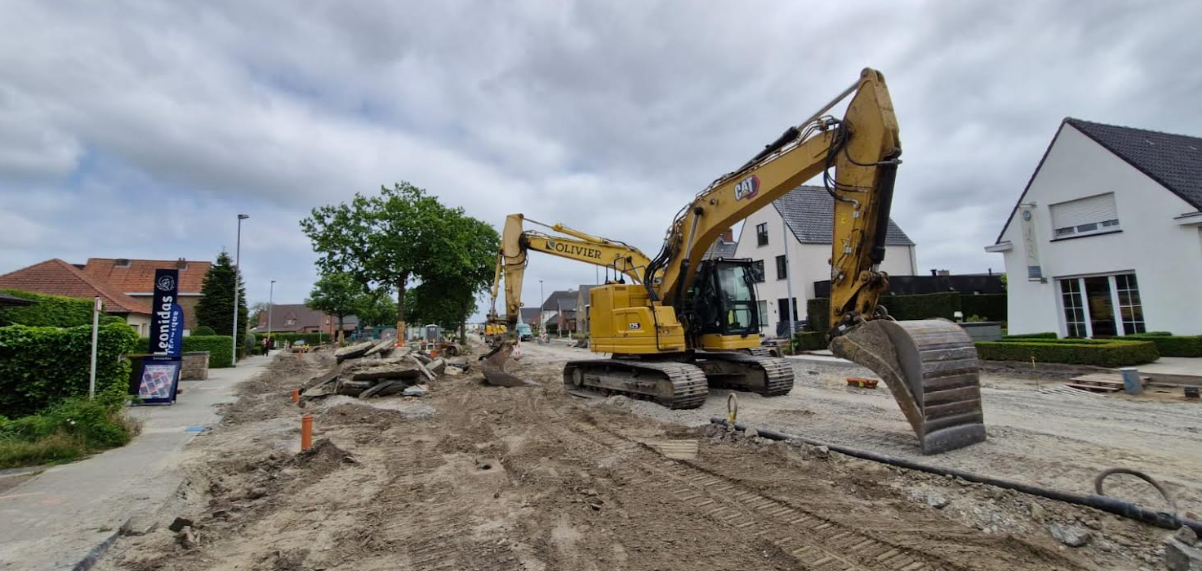

Sinds maandag 11/08 wordt de oude gemetste koker vervangen door een nieuwe betonnen constructie.

  • Momenteel is de oude koker volledig verwijderd.

  • Voor de verdere opbouw van de koker moeten de nutsmaatschappijen eerst hun leidingen verplaatsen onder de beek (op 4 m diepte).

  • Alle nutsmaatschappijen (Fluvius, Wyre, Proximus, De Watergroep) hebben hun plannen klaar en de werken staan gepland van 25 augustus 2025 voor ongeveer 3 tot 5 dagen.


De woningen blijven voorlopig aangesloten op de oude riolering, zodat de normale afvoer verzekerd blijft. Pas na de afwerking van de nieuwe koker kan de nieuwe hoofdriolering worden aangesloten en kunnen de woningen worden afgekoppeld van de oude riolering.


Tot na de nutswerken zal er tijdelijk minder activiteit zichtbaar zijn, maar de voorziene planning blijft  aangehouden.


Volgende stappen (na de nutswerken):

  1. Opbouw van de koker (vloer, wanden en dekplaat gieten).

  2. Aansluiten van de hoofdriolering op de waterloop.

  3. Aansluiting van de bestaande riolering ter hoogte van het gemeenteplein op de nieuwe hoofdriolering.

  4. Aansluiten van de woningen op de nieuwe riolering.


Wegenis en voetpaden

Na de rioleringswerken wordt de wegenis opgebouwd:

  • Plaatsen van straatkolken en straatgoten met glijbekisting.

  • Aanbrengen van de fundering van de rijweg.

  • Gieten van de wegenis in uitgewassen beton.

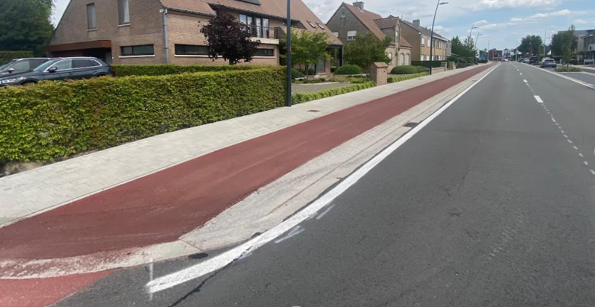

  • Afwerking van de voetpaden in natuursteen.


Planning

  • 11/08/2025 – midden september: plaatsen koker beek

  • Midden september – begin oktober: opbraak resterende voetpaden, plaatsen straatkolken en huisaansluitingen

  • Eind oktober: opbraak kruispunt Loppemsestraat (na afwerking fase Rusthuislaan - J. Vereeckestraat)

  • Oktober – eind november: opbouw tussen de beek en het kruispunt

  • Eind november:  gieten betonverharding rijweg

  • Eind november – begin januari 2026: afwerking kruispunt Loppemsestraat


Fase Rusthuislaan – Jos Vereeckestraat

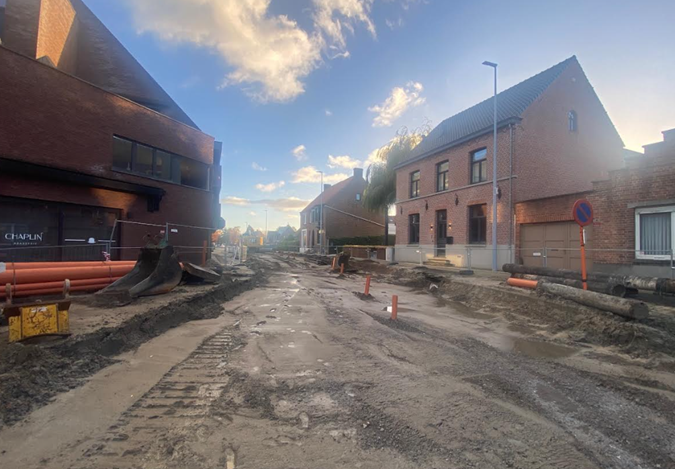

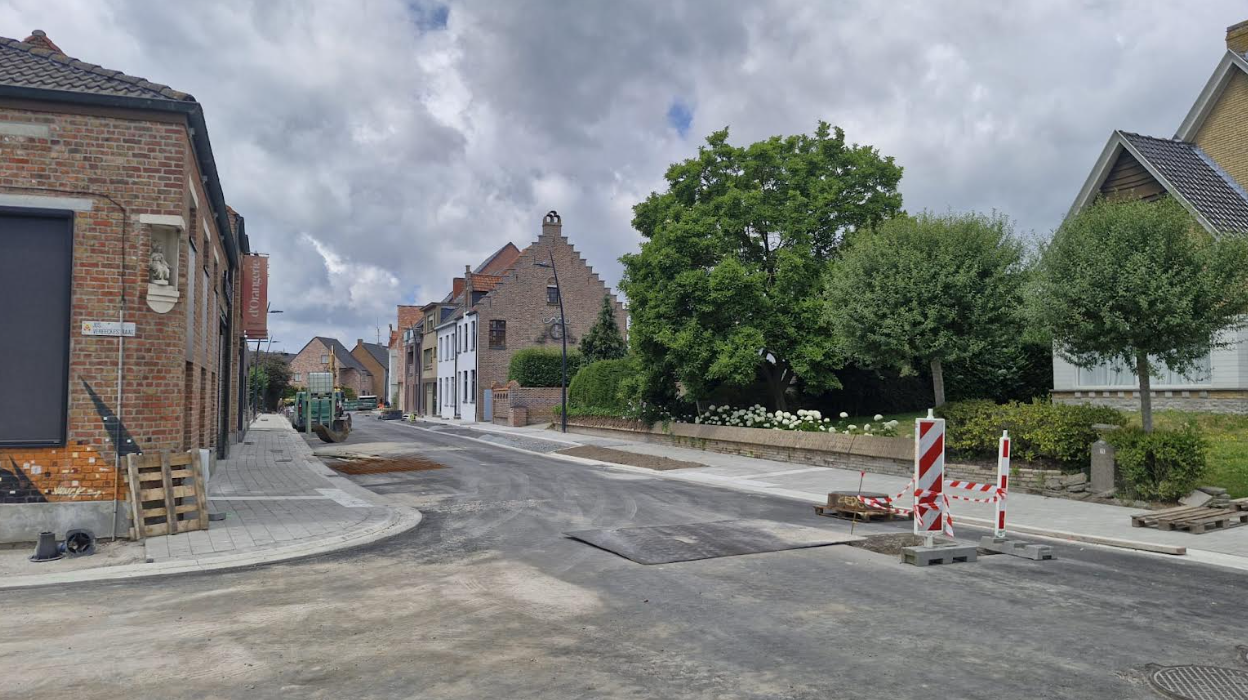

Deze fase zit grotendeels in de afwerking. Momenteel worden de wegenisdeksels geplaatst.


  • Werkwijze:

    • Voor het plaatsen van de onderlaag asfalt worden nog geen rijwegdeksels geplaatst, om hoogteverschillen te vermijden.

    • Na plaatsing van de onderlaag asfalt worden de deksels op de juiste hoogte gebracht.

    • Wanneer de overige werken zijn afgerond, wordt de toplaag gegoten zodat de deksels netjes aansluiten.


Pompput en bestrating lagere woningen


  • De komende weken wordt verder gewerkt aan de bestrating van wegenis, voetpaden en parkeerstroken.

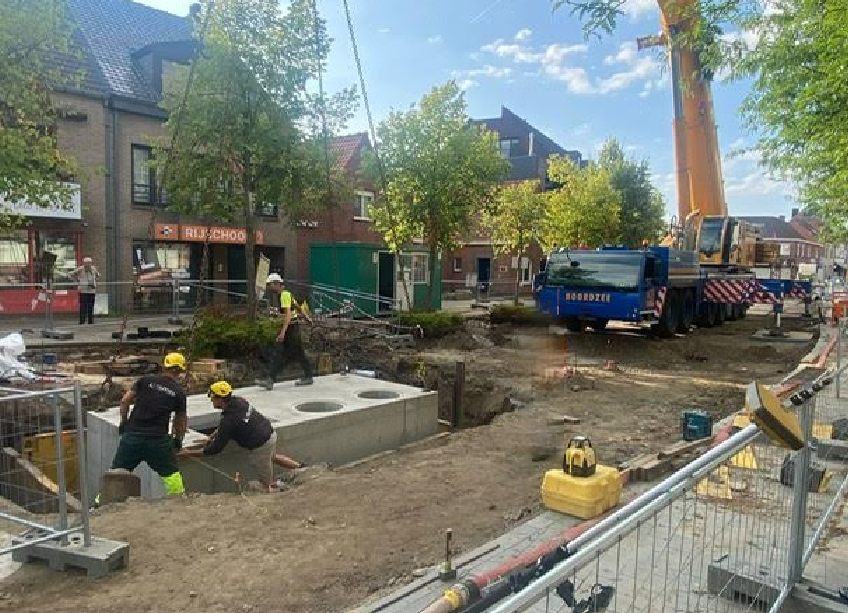

  • De pompput ter hoogte van de lager gelegen woningen is vanaf 24 september leverklaar.

  • Na plaatsing van de pompput wordt de bovenbouw afgewerkt.

  • 2de helft oktober wordt de toplaag asfalt voorzien.

  • Planning wordt zo goed mogelijk aangehouden, in het kader van de toekomstige opbraak van het kruispunt Loppemsestraat.


Belangrijk: Na het plaatsen van het pompstation en het gieten van de toplaag asfalt zal het kruispunt met de Loppemsestraat worden opengebroken. Zodra de exacte datum hiervoor bekend is, wordt dit gecommuniceerd.

Fase kruispunt Loppemsestraat - Berkenhagestraat

  • begin november: gedeeltelijke opbraak voor filters (bemaling)
  • midden november – eind januari 2026: plaatsen riolering
  • vanaf midden januari 2026: start opbouw


Fase Berkenhagestraat - Jos Vereeckestraat

  • midden – eind januari 2026: opbraak voor filters (bemaling)
  • begin – midden februari 2026 tot midden – eind maart 2026: plaatsen riolering
  • vanaf midden maart 2026: start opbouw
